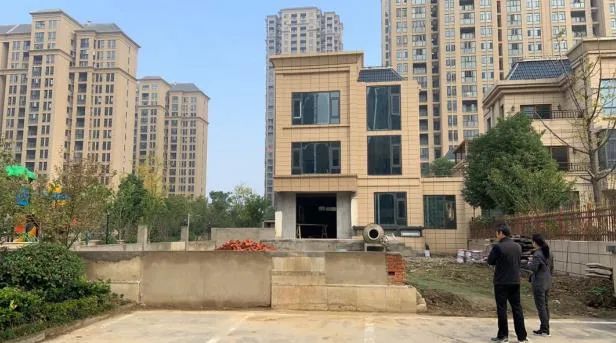

【工地小记】国色天香A区别墅襄阳暖气空调新风净水安装

 DIARY工地小记

------------------------

日期:2019年10月24号

天气:晴天

工地:襄阳国色天襄

------------------------

工地小记:位于邓城大道与内环线交汇处的国色天香小区是襄阳首家国标绿色建筑示范小区,是最具知名度与美誉度的第三代人居大盘。本项目属于国色天香独有的几栋高端别墅之一,户型为地下一层,地上三层。

本项目为两联供系统,两台热泵主机配备500L缓冲水箱、18台室内风盘,地上三层地暖。夏天使用热泵主机带动室内风盘制冷,配备壁挂炉用于生活热水及冬天辅助供暖。

配备全套家居水处理系统:中央前置+中央净水+中央软水机,每层一台管线机。

地下室配备除湿机,地上三层每层一台全热交换新风机。

此行目的:确定各设备具体定位,具体施工方案
在此之前作为暖通设计师已考察过项目现场,与业主沟通确认过配置方案及初步的定位
甲方人员:业主、装修设计师、装修工长
我方人员:设计师、项目经理、销售经理

早上8:30,销售经理与设计师及业主,准时达到项目现场

 人员到齐,开始定位

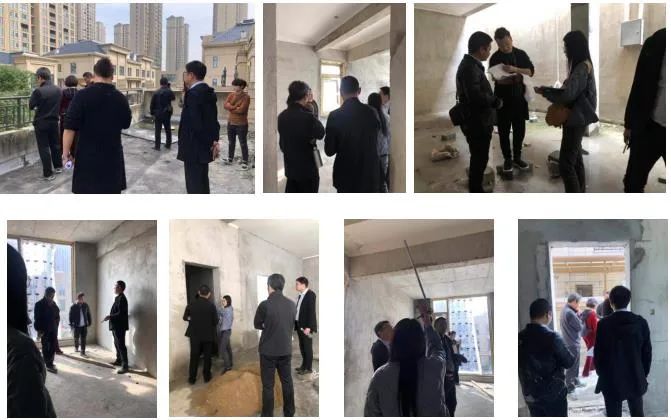

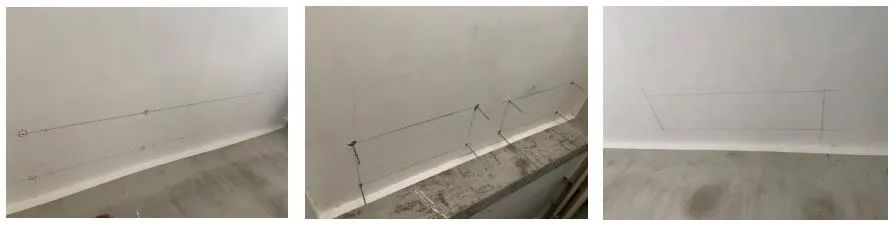

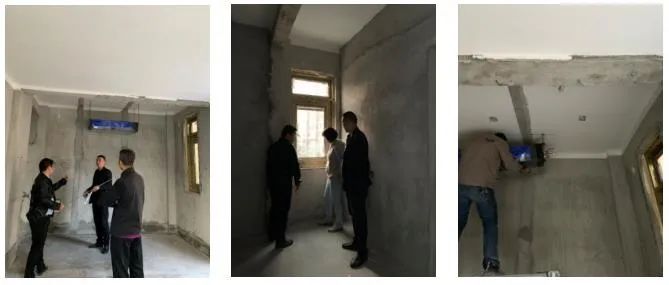

设备定位主要依据设计要求,业主使用习惯、吊顶形式进行详细沟通详细定位。图片中可以看出每个人都很认真仔细。作为暖通设计师,风盘的定位要基于能保证使用效果的基础上;作为家装设计师,吊顶的形式及美观度是首要考虑的;作为业主,既要使用效果又要保证美观度;所以才有了三方之间相互的沟通及协调,最终达到一个最优的平衡点,保证三方的诉求。襄阳暖气安装,认准德能舒适家。

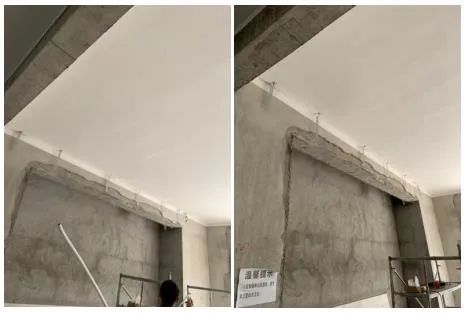

此次定位较难的一项是室外机位置的确定

业主将一楼的客卫设计在此处,这样一来我们主机设备的安装空间就非常有限,经过反复协商,尺寸现场测量,最后在满足我们两台热泵主机及缓冲水箱安装空间的前提下,缩小了客卫的尺寸。

任何时候也不建议牺牲主机安装空间来满足其他的要求,如果主机安装不到位,后期的使用效果肯定会大打折扣,业主也非常认可这一点,因此才在装修设计上做了些许让步。感谢业主的理解。

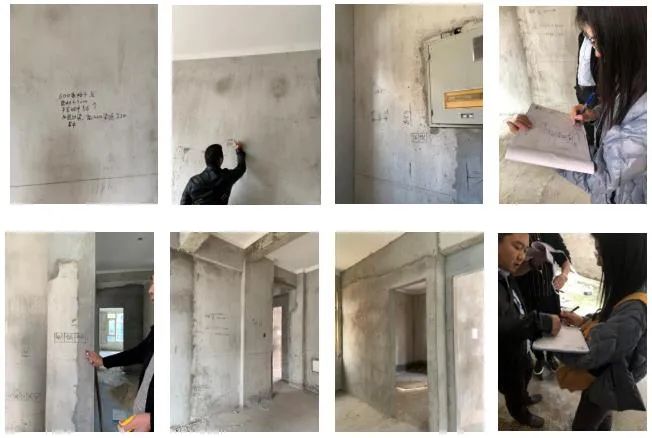

已确定好位置的设备,现场做好标记,做好每一个记录,随后出具详细的施工图纸。对施工师傅准确无误的施工提供保障。

此次三方定位从早上八点半一直到中午12点,除了一楼休闲区空调需要与吊顶方案再次协调外,其余所有设备都定位到位。

下一次的日志就是进场的日志了,当然在进场之前,定完位后修改的施工图是要提前出来的,施工师傅没有图纸就施工,那无疑是在战场上只有枪而没有子弹。

期待进场……

------------------------

日期:2019年11月01号

天气:晴朗

目的:施工交底

------------------------

施工进场第一天

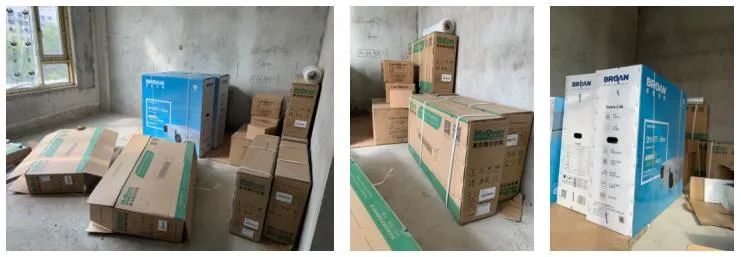

部分主设备到场,出于安全考虑,甲方临时将2楼卧室作为仓库,便于放置设备及施工工具。

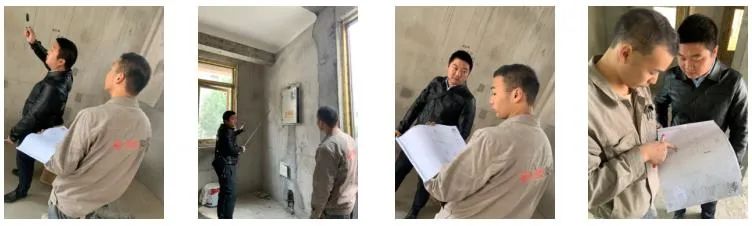

设计师及项目经理现场与施工人员进行图纸施工交底。

准备工作:
对已确定好的管路走向,先进行打孔。弹线定位。

------------------------

日期:2019年11月05日

天气:晴朗

目的:吊装交底

------------------------

业主及装修经理对已吊内机进行确认,修改再定位。在部分室内机吊装完成后,虽然全部按照前期定位要求来进行的吊装,但是由于业主可能对成形后的效果想象不出来,所以在管路还没有连接之前都是有改动的空间的。因此再次邀约业主进行最后内机吊装高度的确认,并及时进行调整。襄阳中央空调,认准德能舒适家。

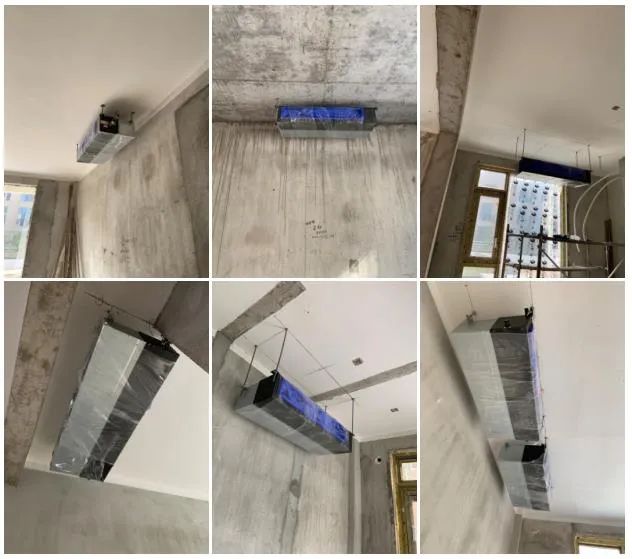

吊装完成后部分图片

管路支架

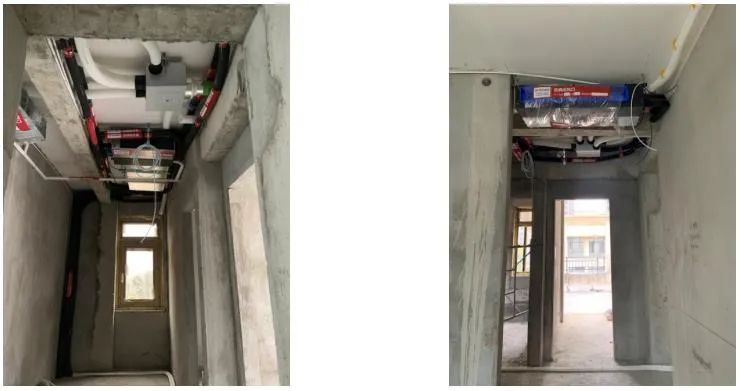

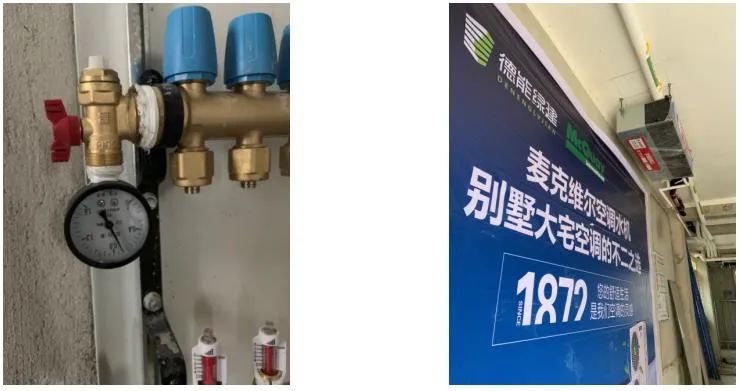

部分空调管路连接完成

德能绿建事业部对施工工地的跟进及工地进度的及时反馈都是很积极的,施工中难免遇到各种各样的客观存在问题,德能绿建事业部不怕麻烦也不逃避麻烦,积极主动去沟通,相互协调,做到业主放心。

------------------------

日期:2019年11月29日

天气:晴朗

目的:内部验收

------------------------

空调新风一期已经完工,此次目的是在邀约业主验收之前德能绿建内部的一个施工标准的验收。

隐蔽工程是施工中的重中之重,做好自查是为了确保工地施工准确性,是必须的,也是非常有必要的。

验收现场照片

验收结论:
所有风盘内机均按照设计图纸及现场实际协调后吊装的,在符合设计要求的情况下也达到业主方的要求。内机吊装倾斜角度符合标准。

新风内机的检修口均预留出空间。消音管安装到位。室内所有管道走向遵循横平竖直的原则,决不随意走管,随意拉管。空调内机冷凝水管坡度符合要求,冷凝水管通气管施工符合标准。室内机及风口保护措施符合要求。

总体来讲,这个工地空调及新风一期施工符合德能绿建大宅别墅施工标准,内部验收合格。

------------------------

日期:2020年04月10日

天气:晴朗

目的:内部验收

------------------------

此次目的:地暖打压已完成,在邀请业主验收之前先进行内部施工规范标准的验收。如有不符合标准的地方,要求施工队长限期整改到位。

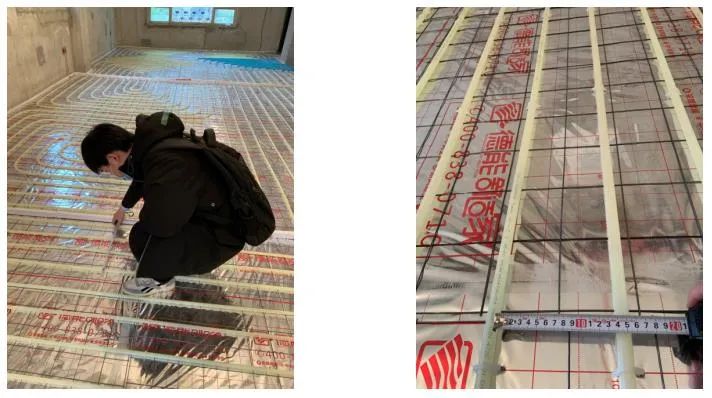

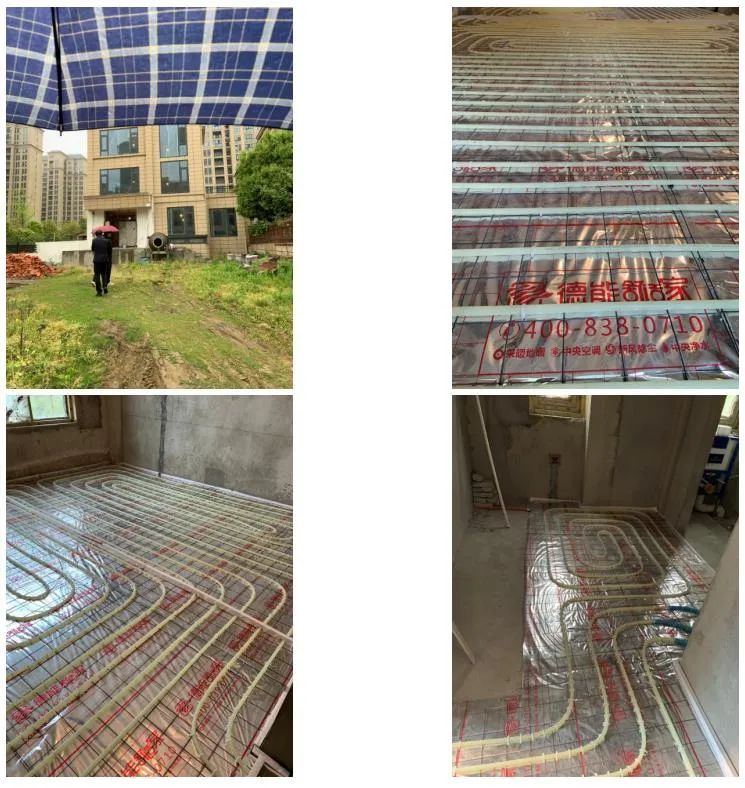

这是复工后设计师第二次上工地进行验收,虽然下着小雨,但是进入工地后看到布置如此整洁规整的地暖管路,顿时觉得淋的雨也不算什么了。

地暖管路的施工符合图纸设计要求,各管路之前保持均等。管道密集处的波纹管布置合理,反射膜及钢丝网没有破损,符合施工要求。

伸缩缝的设置合理。压力为0.7Mpa,且2个小时内为压降,符合要求。

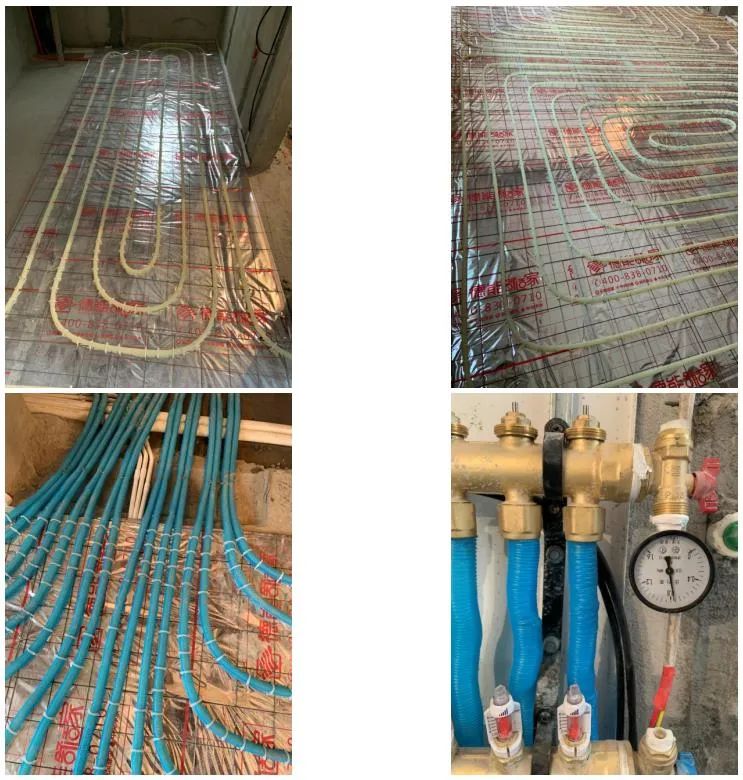

下面来细看下管路之间的间距如何:

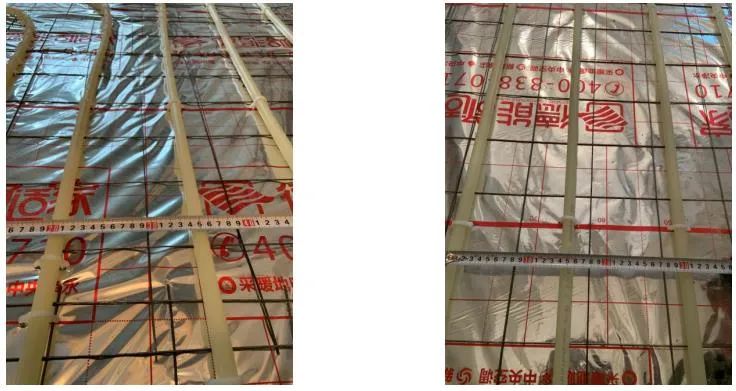

抽查了大部分地暖管的管间距,基本上间距全部都为15cm,符合两联供地暖工地地暖管的管间距要求。襄阳地暖安装公司,认准德能舒适家。

地暖的施工,从最初的设计到最终的施工,要求都是非常高的,并不是把管子盘上去就能算完成的,分集水器的位置的选择,房间的面积,房间的冷负荷指标,布置几路合适,每路的管长应该是多少,都是需要经过计算设计的。而后期的施工上更是要依据图纸,做到施工和图纸相符,不然就是图纸上的设计要求达到了,但是因为施工人员擅自进行盘管,导致与设计不符,从而影响地暖的效果和客户的体验。

此工地的地暖施工符合图纸的设计要求,地暖效果可以得到保证。
